综合办公室督查室到电气科技产业园、跨境电商装备智造产业园(孵化中心大楼)查看项目建设情况
5月8日下午,区综合办公室督查室先后到电气科技产业园、跨境电商装备智造产业园(孵化中心大楼)查看项目建设情况。

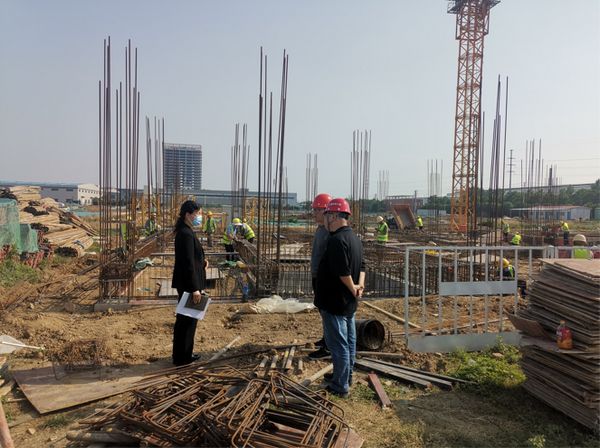

电气科技产业园项目1号、2号厂房正在进行塔吊安装、基础地梁钢筋模板施工、基础土方回填等施工作业;受降雨影响,3-11号厂房正在进行基础土方翻晒;综合办公楼进入桩基养护和降水井降水施工阶段,东、西两侧围墙同步施工。督查室详细了解了施工人员每天工作时间安排,督促责任单位和施工单位在保证安全的前提下,延长每天工作时间,抢抓施工有利天气,赶工期、追进度,确保按期完成建设目标。

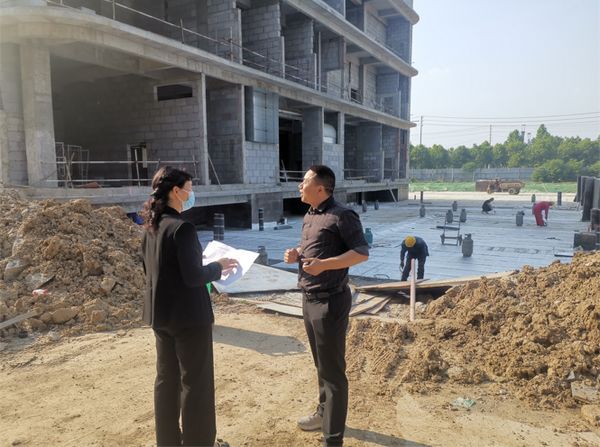

孵化中心大楼正在进行地库顶板碎石疏水层施工和土方回填准备工作;主楼一层砌体完成80%,7-9层水电预埋安装、13—14层喷浆挂网、18层排水管施工、19层屋面膨胀珍珠岩施工完成;大楼幕墙材料供应商已对接,正在进行放线作业。
督导发现,受近日下雨天气影响,个别重点项目进展情况较既定的施工组织计划略有滞后,综合办公室督查室现场督促责任单位加大统筹协调力度,抢回延误的工期。
