6月15日上午,区综合办公室督查室实地督导电气科技产业园、尼龙织造产业园项目建设进展情况。

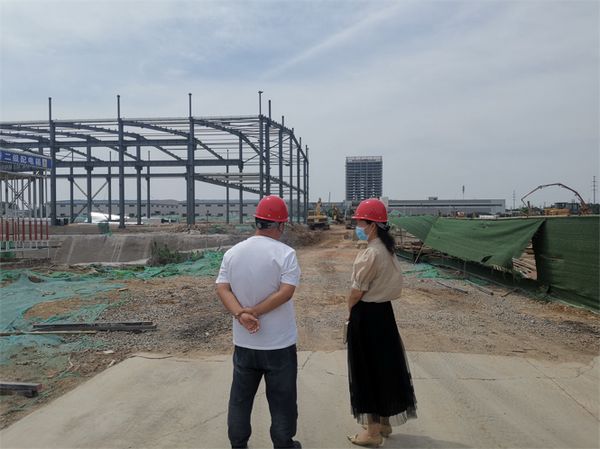

在电气科技产业园,督查室向项目负责人详细询问了近期的施工计划及施工人员工作时间安排,结合日报表对园区各厂房施工进度进行核实。对照电气科技产业园项目原计划“9栋单层厂房6月底竣工交付”的标,部分单层厂房工期预计将滞后一个月左右。督查室督促责任单位和施工单位负责人尽快优化施工计划,通过增加施工人员和机械、交叉施工等方式,在保证安全的前提下,抢工期、追进度,尽最大努力完成建设目标。

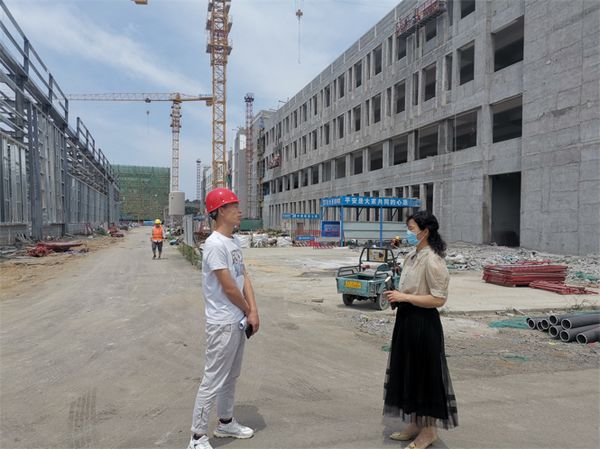

尼龙织造产业园项目责任单位和施工单位按照6月12日推进会要求,已拟定倒排工期施工表。结合目前施工进度,预计11号单层厂房、23号多层厂房竣工时间滞后,其余厂房及配套设施能如期交付。
综合办公室督查室将坚持目标导向,紧盯重点项目施工进展,进一步督促责任单位和施工单位统一思想认识,化压力为动力,切实增强做好项目建设的紧迫感和责任感,努力破解项目建设过程中遇到的各种困难和问题,全力以赴确保完成党工委、管委会部署的建设任务。
