7月14日上午,区综合办公室督查室先后到跨境电商孵化中心、鹰创汇公租房、尊科路、民主路现场查看项目推进情况。

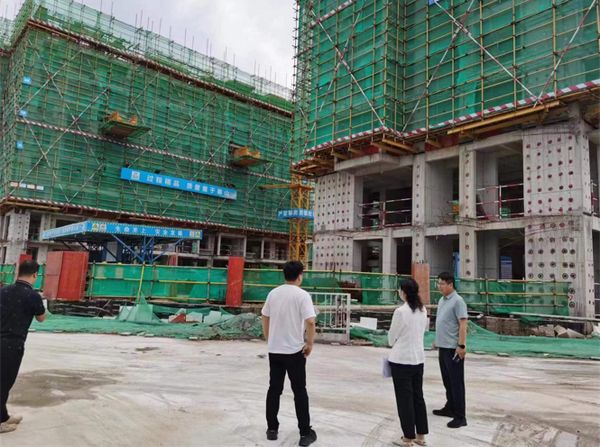

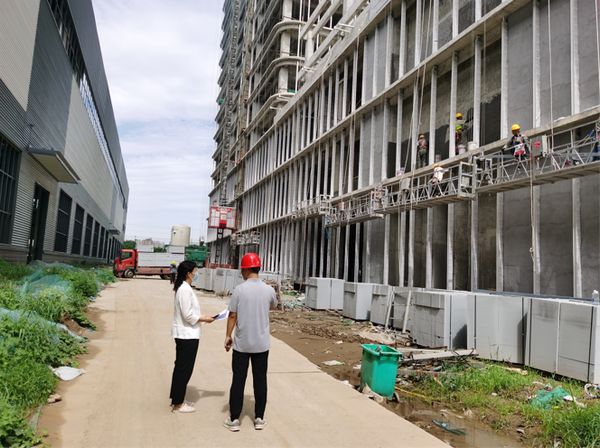

在孵化中心项目,督查室对照中铁十五局、中建七局结合“9.30”节点最新优化调整的施工组织计划,向项目相关负责人详细了解施工进展。目前,孵化中心大楼4、5层及13、14层拆改处砌墙施工已完成,16层卫生间新砌墙体抹灰完成;16、17、18层照明线路敷设开槽完成90%,18、19层地面弱电线路敷设完成80%,15、16层龙骨固定完成90%,17、18层龙骨焊门框完成80%;玻璃幕墙安装方面,主楼15-19层铝板骨架安装完成20%,立柱顶方钢焊接完成30%,大楼裙房铝板龙骨安装完成10%。根据施工计划,预计7月25日开始15层以上玻璃安装施工,8月1日开始1-14层玻璃安装施工。室外工程中,跨境电商一车间西侧、南侧、东侧给水管道开挖、安装、回填已完成60%。

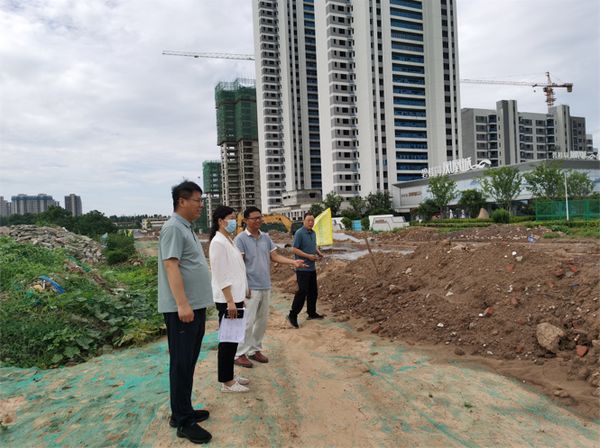

鹰创汇公租房项目共建设8栋楼,目前均正在进行9层或10层主体结构施工,整体进展较施工计划提前两周的工期。

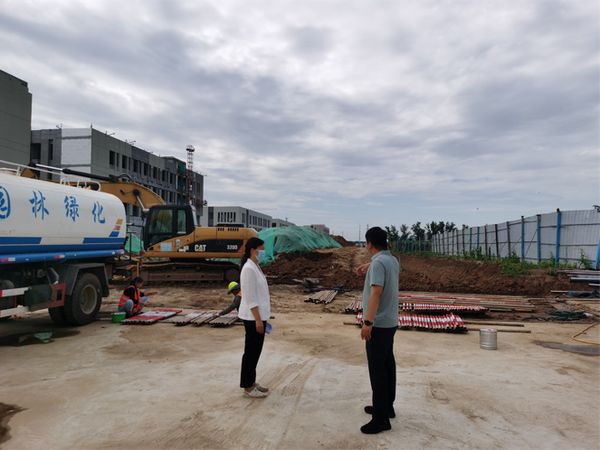

尊科路、民主路项目均按照施工计划正常推进建设,高新区主要负责征地拆迁及现场协调工作。截至目前,尊科路(神马大道---轻工路段)雨水管网铺设完毕,正在进行路床施工,预计两周内完成;轻工路---黄河路段部分土地正在办理农用地转用和征收手续;黄河路---宏大路段正在清理地面建筑物,计划下周清理完毕。民主路(黄河路---轻工路段)正在进行雨水管网工序施工;轻工路---神马大道段正在与相关企业沟通协商拆除事宜。
当前正值汛期,加上天气持续高温,督查室督促责任单位加强统筹调度,协调施工单位结合天气情况合理调整施工人员作业时间,不断优化施工工序,及时排查并消除安全隐患,确保项目建设安全有序推进。
