9月5日上午,区综合办公室督查室先后到尼龙智造产业园、电气科技产业园开展实地督导。

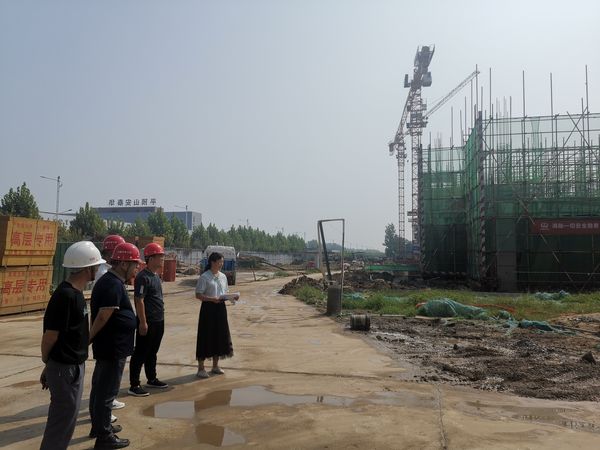

在尼龙智造产业园,督查室重点察看了11号生产车间建设进度,并详细了解了检测中心推进情况。目前,该园区1-10、12-22号生产车间及研发楼、配套车间、试制车间、物业楼、宿舍楼均已具备竣工交付条件;11号生产车间正在进行钢结构檩条吊装及地坪土方翻晒,预计9月下旬竣工;23号生产车间正在进行水电安装等收尾工作;办公楼及试验车间正在进行主体施工。检测中心现有检测设备已搬迁完毕,新设备正在招投标公示中,门牌和信息标识牌等已制作并安装完毕。督查室督促园区尽快协调相关责任单位制定检测中心市场化运作方案,做好投用准备。

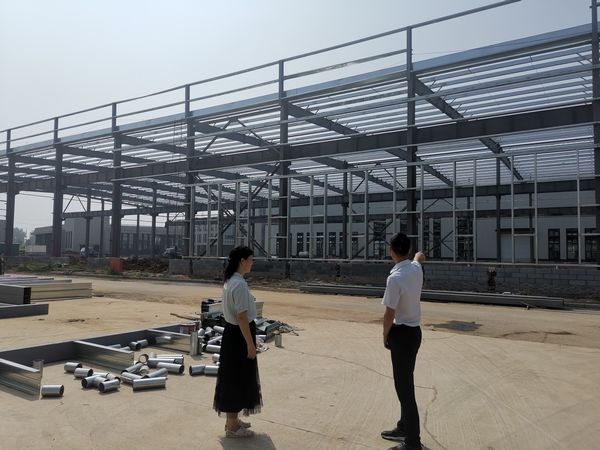

电气科技产业园项目综合办公楼正在进行二层框架柱钢筋绑扎和架体搭设施工;1号、2号厂房1-3层主体施工完毕,正在进行屋面二次结构施工;3、4、5、6、8、9、11号厂房正在陆续进行钢结构安装及二次砌体砌筑施工;12号厂房的独立基础和地梁浇筑、基础垫层浇筑、级配碎石回填均已完成;13号厂房正在开挖基础土方;园区主道路正在进行水泥土路基和雨水收集口施工。经现场了解,截至目前,3、6、7、9、10号钢结构厂房工期滞后20天,12、13号厂房滞后15天,园区道路滞后18天。督查室督促责任单位进一步发挥统筹调度作用,及时协调解决项目推进过程中存在的资金等堵点问题,优化工序、抢抓工期,全力推进重点项目加快建设、早见成效。
