区综合办公室督查室联合纪工委监察工作办公室实地督导尼龙织造产业园、电气科技产业园项目建设情况
  • 发布时间:2023-07-18
  • 文章来源:
  • 浏览次数:

7月18日上午,区综合办公室督查室联合纪工委监察工作办公室实地督导尼龙织造产业园、电气科技产业园项目建设情况。

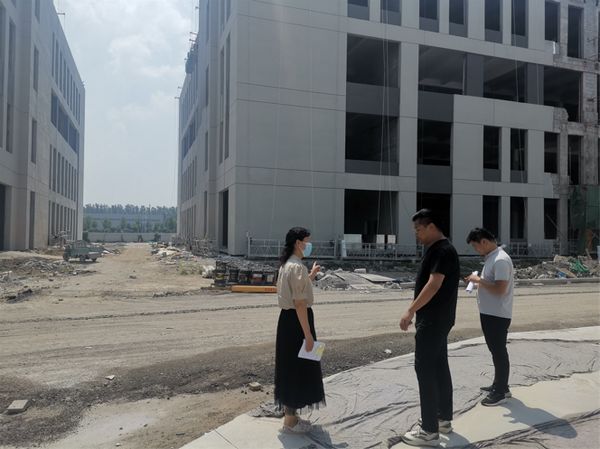

在尼龙织造产业园,督查组逐一查看了各生产车间、办公楼及配套用房建设进度,并就省级尼龙检测中心项目推进情况、产业园区入园管理办法制定情况进行详细了解。目前,园区未竣工生产车间正在加紧建设。省级尼龙检测中心项目所需检测设备正陆续搬运至省能源中心实验楼,新购置的检测设备进入招标采购阶段,预计8月完成招标采购。产业园区管理暂行办法已定稿,等待上管委会会议研究。园区正式用电已经接入,具备向各厂房送电条件。督查组督促责任单位加快省级尼龙检测中心项目推进速度,确保早日通过省级验收。




电气科技产业园项目综合办公楼正在进行基础筏板钢筋绑扎,预计8月中旬出正负零;1号厂房一、二层主体混凝土已浇筑完毕,三层主体准备浇筑混凝土;2号厂房一层主体浇筑完成,二层主体进入混凝土养护阶段;3、4、5、6、8、9、11号厂房正在进行钢结构构件安装施工;12号厂房独立基础、短柱浇筑完毕、基础土方回填完成,地梁模板正在安装;园区支路正在进行雨水管道安装施工。督查组要求责任单位和施工单位进一步强化责任意识,严格对照最新制定的施工组织计划,在确保安全、保证质量的前提下,推动重点项目建设提速提效。
